(23.7. 2026) Orkáč -> úřad, rada
Dobrý den,
chci se zeptat jak to prosím vypadá? Paní lorem i, máme prosím zápis a termín opravy nedodělků?
Děkuji, R.O.
(15.7. 2026) Orkáč
Dobrý den,
schůzka proběhne zítra ve čtvrtek 16.7. 2026 v 9:00, sraz před Budoucností.
S pozdravem, R.O.
(3.7. 2026) Orkáč, Fibtel
Dobrý den,
dle telefonické domluvy navrhuji termín převzetí ve středu 15.7. 2026. Čas ještě upřesním v daném týdnu.
Informoval jsem Vás, že se na místo nemohu nyní dostavit, ale že jsem osobně obdržel mnoho stížností. Do převzetí toho 15.7. 2026 budete mít vše vyřešené.
Vše, včetně fotek, které mi zasílají občané, eviduji zde: https://www.hrabova.org/show/692ac856ad60cde6b3a4ce72
Děkuji za spolupráci.
(30.6. 2026) Občan
Dobrý den, na Šídlovci probíhala v posledních měsících stavební činnost, v souvislosti s pokládkou kabelu pro firmu Vodafone. Někde kopali přes trávník, někde přes zámkovou dlažbu a někde přes cesty.
Nyní snad firma ukončila pokládku kabelu a započala se zahlazováním škod. Nevím, co je to za firmu, ale moc jim to nejde, o nějakém porušování technologických norem ani nemluvě.
1. Přerušený asfalt se má nad výkopem rozšířit uříznutím o 10-15cm na každou stranu, aby nový asfalt měl přesah nad původním výkopem a nepraskal - neprovedeno.
2. Před pokládkou nového asfaltu má být též na staré vrstvě natřen spojovacím asfaltovým nátěrem - neprovedeno.
3. Pokud byl starý povrch z více vrstev (hrubý a jemný) , musí být nová vrstva také z více vrstev - neprovedeno.
4. U obrubníků musí být dán zpět pás dilatačních kostek - místo něj je tam vrstva špatně uválcovaného asfaltu.
5. Asfalt je hrubý a na mnoha místech není zavalcovan do úplného spojení v jednolitý povrch (hlavně u krajů).
6. Vrstva asfaltu je někde nad původní úrovni vozovky a někde pod ní!!!
7. Nevím, jestli ještě budou nějak řešit i tu zámkovou dlažbu, ale tam kde ji položili, je to jak rozbouřené moře.
Doufám, že úřad dohlédne na bezchybné provedení oprav. Firma s miliardovými zisky nám přece nenechá cesty a chodníky v takovém stavu!!!??
S pozdravem
lorem ipsum
lorem ipsum
(30.6. 2026) Občanka, úřad
Dobrý den, v tomto místě stalo vozidlo. Řešili jsme s policii, ale majitel byl na dovolené. Vyřešíme v tomto týdnu.
Děkuji za pochopení.
---
po 29. 6. 2026 v 7:35 odesílatel lorem ipsum dolor sit amet consectetur adipis napsal:
Dobry den.
Prekop cesty na Priborske neni zcela opraven. Pod autem neopraveno. Viz foto.
---
Ja jsem na tabore, ted to 14 dnu neporesim, ale prosim nechte odstranit znacky... a potvrdte mi to prosim.
Ted mi psala jedna pani, kdy je odstranime.
Pokud asfalt mam prevzit, tak se prosim domluvte, ze to udelam za 14 dnu. Podle fotek bych to neprevzal.
---
po 29. 6. 2026 v 9:37 odesílatel lorem ipsum dolor sit amet consectetur adipiscing el napsal:
Dobrý den, podle těch fotek se mi zdá, že ten asfalt je poněkud hnusný. Prosím o Váš názor, jestli poběžíte přes Šídlovec.
---

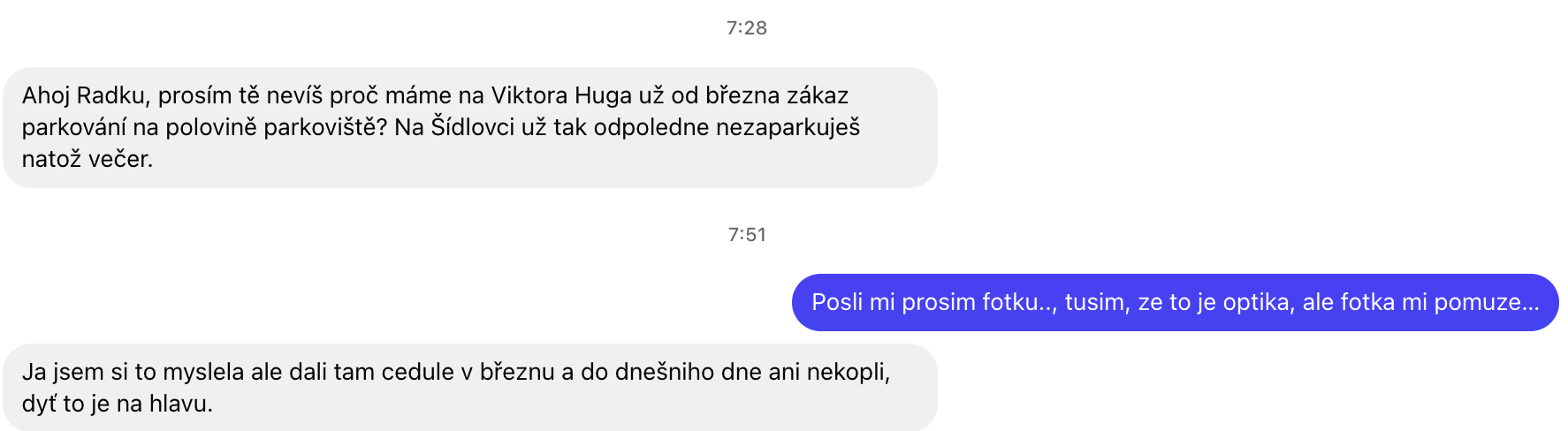

Ahoj Radku, tak výkopy jsou zasypané, kabely odvezené ale značky na parkovišti zůstaly...
(23.6. 2026) Orkáč -> Rada, zhotovitel, úřad
Dobrý den pane Orkáči,
dovolte přijmout ode mne omluvu, že jsem nedokázal zajistit včas asfatelskou firmu. Překopy komunikací zaasfaltujeme do pátku 26.6.2026. Chráničky a ostatní neduhy vyřešíme taktéž do pátku. Osobně se Vám ozvu po dokončení prací.
Přeji hezký den
---
Vážený pane lorem i,
žádám Vás o bezodkladné dokončení veškerých prací na Šídlovci v Ostravě-Hrabové a uvedení všech výkopů a dotčených ploch do původního stavu.
Dnes jsem obdržel podnět od občanky, která si oprávněně stěžuje na současný stav a na skutečnost, že práce dosud nebyly dokončeny, přestože byla veřejnosti poskytnuta informace, že k jejich dokončení dojde nejpozději do 31. 1. 2026.
Jsem si vědom, že městský obvod není investorem této akce a že Vaše společnost vystupuje jako subdodavatel společnosti Vodafone. Přesto Vás žádám o sdělení konkrétního termínu dokončení prací a uvedení lokality do řádného stavu.
Pokud během dnešního dne neobdržím informaci o termínu nápravy, budu nucen obrátit se na investora a další příslušné orgány, aby byla situace řešena odpovídajícím způsobem.
Tuto zprávu prosím vnímejte především jako snahu dát Vám prostor k rychlé nápravě vzniklé situace ještě před podniknutím dalších kroků.
Děkuji za Vaši odpověď. Zároveň apeluji na to, aby byly práce dokončeny ještě v průběhu tohoto týdne.
S pozdravem
Radomír Orkáč
Fotodokumentace stavu z dnešní kontroly: https://photos.app.goo.gl/nnqzzQkbp8qAebEY8

(22.6. 2026) Jednání rady
Radní požadují, aby odbor FaSM urgoval uvedení obecních pozemků na Šídlovci do původního stavu po realizaci výstavby optických kabelů. Ing. Faicová informovala radu, že zhotoviteli byl termín pro dokončení těchto prací prodloužen do 30. 6. 2026.
---
Optika a veškeré výkopové práce včetně navrácení do původního stavu měla firma najatá Vodafonem udělat do konce ledna dodělat. Požadujeme okamžité provedení úprav do původního stavu.
Původní harmonogram prací:
- Nezpevněné plochy: 2. 12. – 14. 12. 2025
- Zpevněné plochy: dle dohody s Ing. Faicovou v termínu 6. 1. – 31. 1. 2026
- Veškeré dotčené plochy budou po ukončení prací uvedeny do původního stavu.
(12.5. 2026) Jednání rady
Návrh na uzavření smlouvy o budoucí smlouvě o zřízení věcného břemene služebnosti - inženýrské sítě optických kabelů "VDF Vratimov FMUSV" pro Vodafone Czech Republic a.s.
Hlasování o předloženém návrhu usnesení: hlasovalo pro 5, proti 0, zdržel/lo se 0.
Bylo přijato usnesení č. 2090/RMOb-Hra/2226/96
(10.4. 2026) Zhotovitel <-> Orkáč
Předal jsem kontakt na úřednici, abychom se pokusili realizaci urychlit. Budou si volat dnes po 8. hod.
---
Momentálně čakáme na vydání povolení zvláštního užívání. Předpokládám, že do měsíce bychom mohli mít vše hotovo vč. veškerých úprav a přenastavení celé sítě. Pokud by se dalo promptně dohodnout s Vámi na povolení výkopu ve zpevněných plochách, byly bychom hotovi do 10 dní.
Děkuji a v případě jakéhokoliv dotazu jsem k dispozici.
(9.4. 2026) Orkáč -> Zhotovitel
Dobrý den,
občané se mě ptají, jak to prosím vypadá s prací na optice pro Vodafone na Šídlovci, kdy to mělo být, jak to aktuálně vypadá a kdy bude hotovo.
Moc děkuji za info.
R.O.
---
Jak to vypadá s akcí firmy Vodafone? Měla trvat dva týdny v Lednu,je duben ze země trčí kabely. Alespoň zahrabali výkopy, ale zámková dlažba je jen naházená zpět.
(29.11. 2025) Zhotovitel -> Orkáč
Dobrý den, pane inženýre,
v souladu s naší dohodou zasílám termíny prací souvisejících s výměnou vedení.
Harmonogram prací:
- Nezpevněné plochy: 2. 12. – 14. 12. 2025
- Zpevněné plochy: dle dohody s Ing. Faicovou v termínu 6. 1. – 31. 1. 2026
- Veškeré dotčené plochy budou po ukončení prací uvedeny do původního stavu.
V příloze zasílám situaci povrchů. V případě jakýchkoliv nejasností či dotazů mě prosím neváhejte kontaktovat.
Děkuji za spolupráci a přeji hezký den.
(19.11. 2025) Jednání rady
Stanovisko k záměru "Výměna vedení Vodafone OJI.358.1" na Šídlovci
Hlasování o předloženém návrhu usnesení: hlasovalo pro 5, proti 0, zdržel/lo se 0.
Bylo přijato usnesení č. 1761/RMOb-Hra/2226/84
---
Jedná se o plnění dalšího našeho předvolebního slibu, zavádění optiky v Hrabové....
Jde o výměnu stávajícího vedení, které je umístěno převážně na pozemcích svěřených městskému obvodu Hrabová. Trasa vede od napojovacího místa u podchodu pod Místeckou, dále podél domů na ul. Šídlovecká, vnitroblokem k domu Příborská č.pop. 466/31, podél zpevněné plochy před prodejnou COOP až do dalšího napojovacího místa před domem V. Huga č.pop. 538/17.
